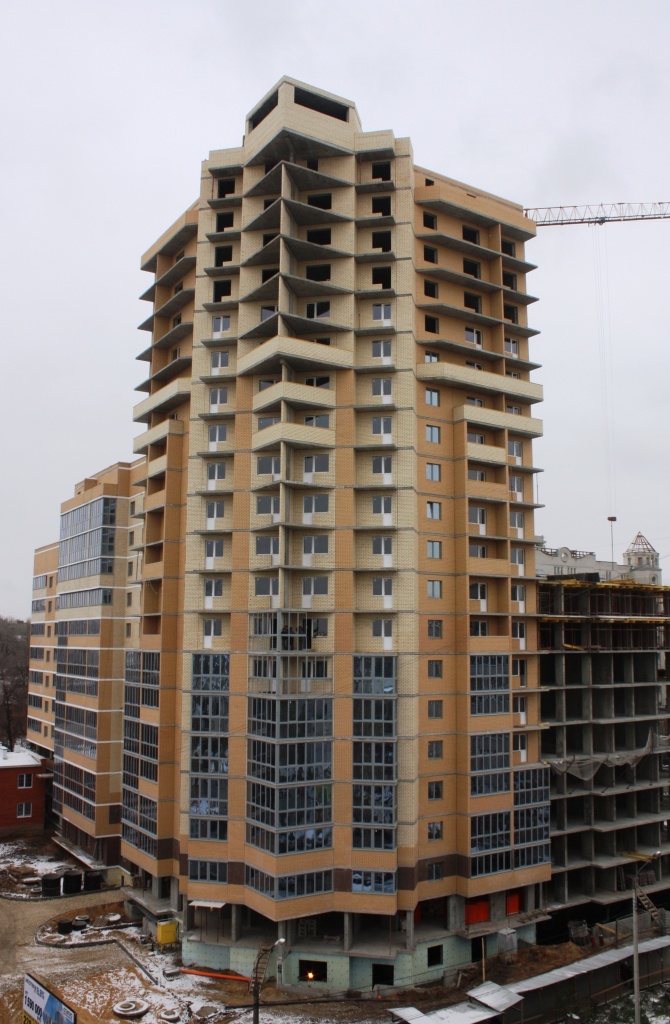

Завершен монтаж кровли, электрики и слаботочных систем в 1 секции.
Во 2 секции завершена кирпичная кладка со 2 по технический этаж, завершен монтаж системы вентиляции и монтаж оконных и внутренних балконных блоков со 2 по 14 этаж.

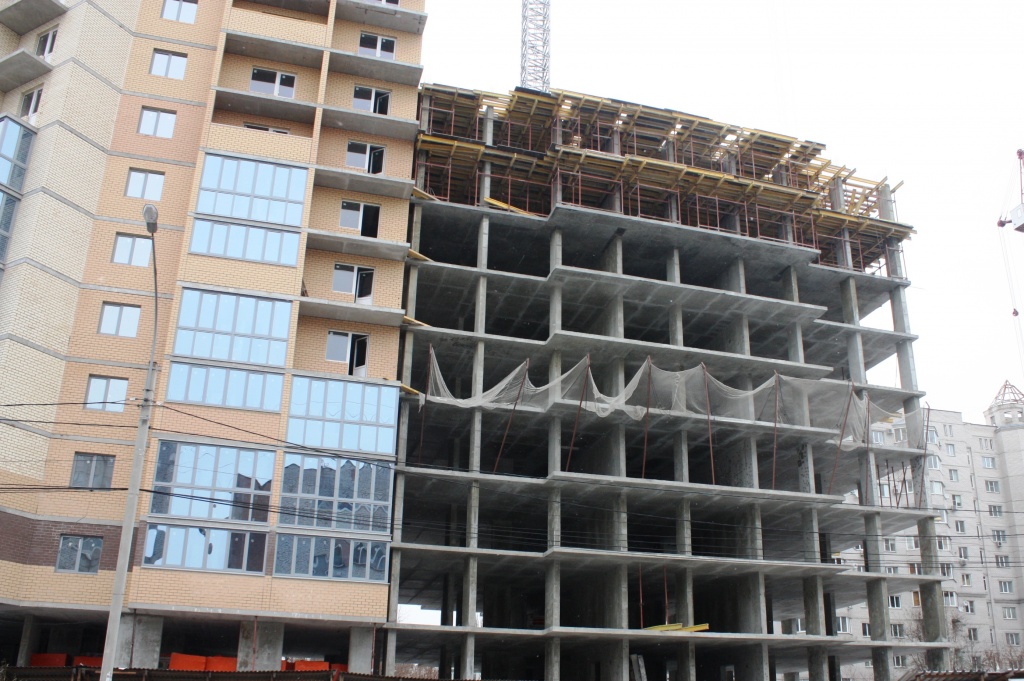

В 3 секции идет подготовка к заливке перекрытий 9 этажа.
